一、門急診樓及地下停車場建設項目基本情況;
(一)門急診樓及地下停車場占地面積:8763.5平方米;
(二)地上五層建筑面積:16735平方米;
(三)地下兩層建筑面積17527平方米;
(四)地下兩層停車場約500個停車位;
(五)總建筑面積:34262平方米;
(六)總投資金額(人民幣):1.7億元。
(七)開工日期:2014年12月23日,預計2016年6月30日竣工。

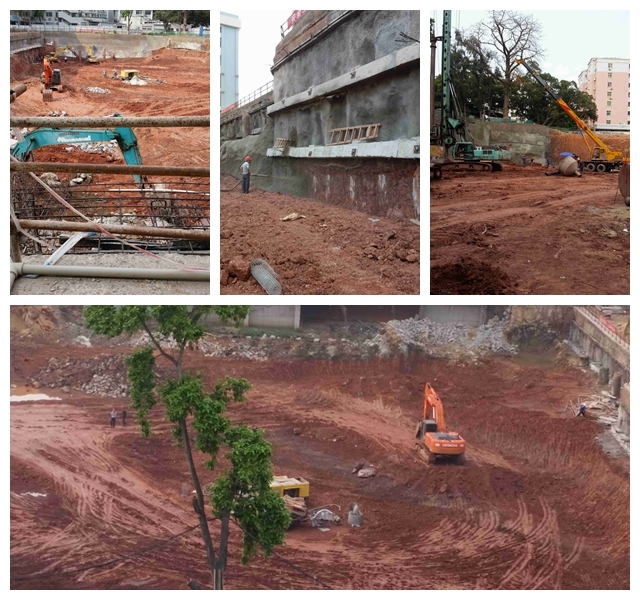

開工三個月來經過各施工班組(基坑開挖組、土方外運組、基坑支護樁旋挖組、坑壁錨索護壁組)約80個施工人員緊張、有序、安全高效的施工。為了趕在雨季前完成約9萬立方米的土方外運,各施工班組施工人員不辭辛苦、日夜奮戰。承蒙全院職工、宿舍小區全體住戶、門診、住院病人、周邊居民、社會各界人士的鼎力支持,包容和理解,工程進展順利,基本完成了門急診樓及地下停車場建設項目基坑土方開挖外運工程。
二、進展情況匯報如下:

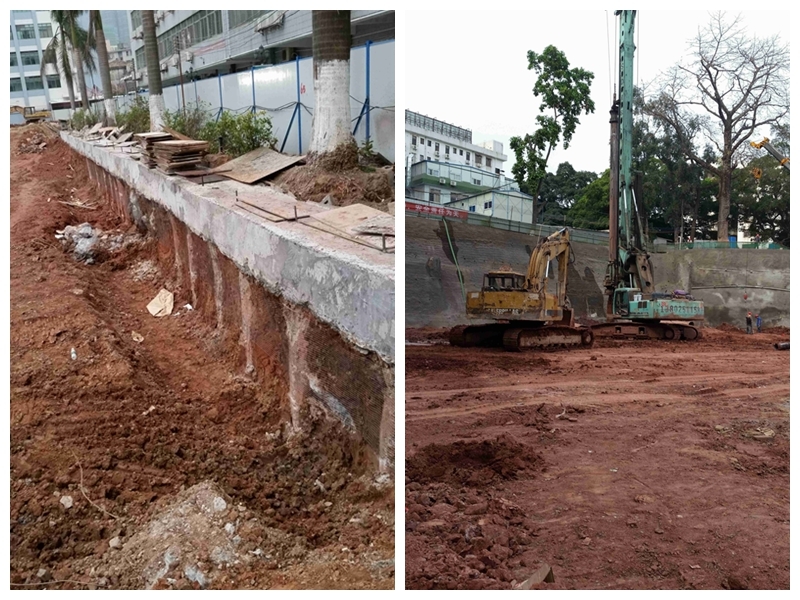

(一)完成114支基坑支護樁,(主要保護好在用的樓宇2、3、4、5、6號;樓及周邊道路,百年以上的古木棉樹);
(二)完成支護樁的冠梁、腰梁牽拉支護約200多米;
(三)完成90%以上基坑土方開挖,土方外運8萬多立方米;
(四)完成基坑壁護壁錨索70%;
(五)目前施工工作重點轉入工程樁的旋挖工作,已完成60支工程樁。
三、近期施工計劃:
(一)我院門急診樓及地下停車場建設項目是全院職工期盼已久的市區重點民心工程項目之一,工期仍需一年多,為了減少施工噪音擾民的現象持續產生,在趕進度、保工期、抓質量、保安全的前提下,經協調、初步調整每日施工作業時段為:上午7:00—12:30;下午14:00—22:30。
土方的開挖清運仍需在夜間執行,工期約10天左右(4月1-10日)。清運時段在夜間20:00—24:00時。(終止原土方開挖、清運至次日凌晨5點方案)。
(二)力爭用兩個月工期完成347支工程樁的旋挖至巖層、放置鐵籠柱灌注混凝土沙漿等施工工作。
(三)爭取2015年6月份完成負2層底板混凝土灌注鋪設施工作業。
門急診樓及地下停車場建設項目仍需一年的施工工期,在施工期間,不可避免的產生各類噪音、塵土、交通擁堵,衛生狀況較差、施工現場雜亂、存在安全隱患等現象,并持續相當長一段時間,對大家的工作、生活、休息造成諸多的不便和影響,為了門急診樓早日落成投入使用,請各部門、全院職工、宿舍區住戶,一如既往地關心、支持該建設項目,并向就診、住院病人、社會人士做好解釋、安撫工作,取得各界人士的諒解與支持。請珠江物業公司做好院內道路車流、人流、物流疏導,衛生保潔,往來車輛、人員行走安全提示。讓我們全院干部職工攜手共同克服困難,共筑三院輝煌的明天。
感謝在醫院創業、發展、成就大業的道路上一路有您的陪伴、參與和支持!(基建辦 蔡瑞強)
|
