在患者及其家屬與全院員工的理解和支持下,門急診樓工程經過緊張有序的施工,已全部完成基礎工程樁347根,工程建設將真正進入地下室施工階段,現將工程進度簡報如下:
1)5月7日完成最后一根基礎工程樁,累計完成347根;
2)土方外運:累計完成土方89000m3,約完成土方總量的96.5%;
3)基坑支護:護壁樁、冠梁全部完成,錨索完成總工程量的97%,噴錨完成總工程量的94%;
4)完成基礎承臺磚胎模、墊層2800㎡;
5)同時進行的其它工作還有:基坑變形監測(由第三方執行)、綠色醫院建筑設計、防雷評估報建、白蟻防治手續與實施……(基建辦
周偉榮)

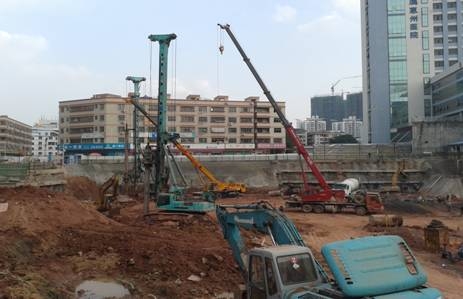

2臺旋挖樁機正在施工作業

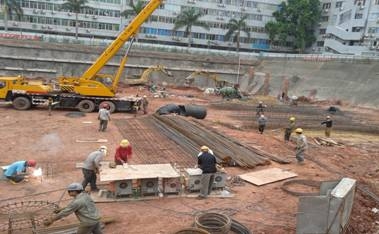

工人緊張有序制作鋼筋籠

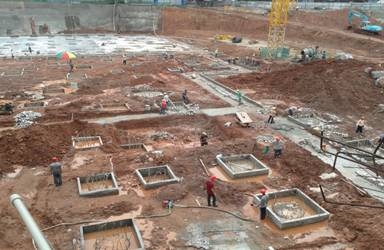

完成的基礎承臺磚胎模、墊層
大雨后工人在排水作業與砌磚
|
